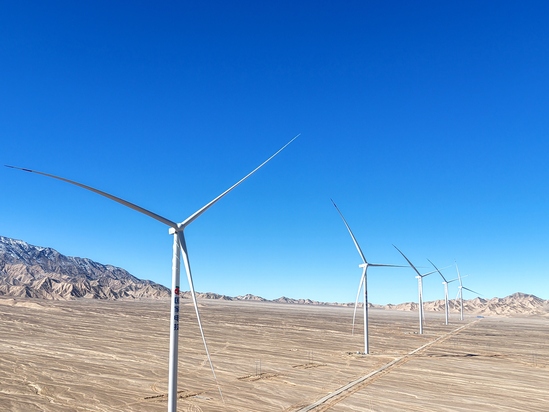

11月17日,海西風電項目圓滿完成21臺風機吊裝任務,順利實現進度過半,剩余19臺機組正按施工計劃穩步推進。 作為區域重點新能源項目,海西風電總裝機容量達250兆瓦,規劃安裝40臺6.25兆瓦風力發電機組及配套40臺箱式變壓器;同步建設10回總長59.863千米的35千伏集電線路,接入場址區330千伏升壓站35千伏側,經主變升壓后以330千伏電壓等級并入電網,建成后將形成規模化清潔電力供應能力。 為保障吊裝工作高效有序推進,項目部以黨建為引領,組建黨員骨干牽頭的攻堅先鋒隊,聯合技術負責人、安全總監及資深吊裝操作員組建專業團隊,明確分工、協同作戰。技術人員全程駐場蹲點,實時優化吊裝參數、把控施工精度;操作人員精湛操控,精準完成高空對接作業;后勤團隊提前備足備件、暢通供應鏈條,全方位保障物資供應,助力風機吊裝任務順利突破“過半”節點。 據悉,項目建成后每年可產出清潔電力47025萬千瓦時,相當于節約標煤4.14萬噸、減少二氧化碳排放39萬噸,不僅能為地方綠色轉型注入強勁動力,更將為國家“雙碳”目標實現提供堅實支撐,具有重要的戰略意義與生態價值。
|
